外腳手架及外架防護棚搭設標準化做法!

來源:榆林文昌集團微信公眾號2018-12-18 2210

落地式腳手架

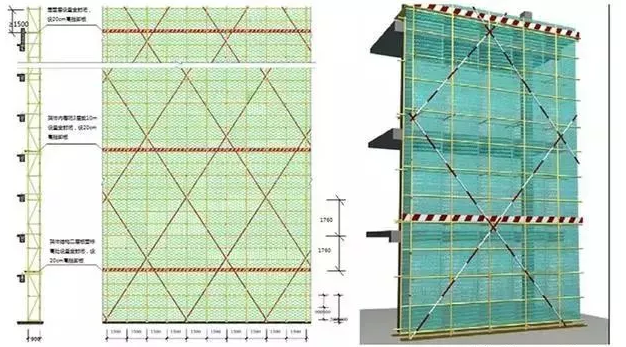

一、架體形象

1、立桿、水平桿、欄桿、橫向斜撐為黃色,剪刀撐為黑黃色相間(每段長度為400mm)。

2、小橫桿 每個主節點處設小橫桿一道,小橫桿外伸長度不小于100mm,不大于150mm,小橫桿距主節點距離為120mm(不得大于 150mm)。

3、安全立網

安全網強度符合規范要求,且張掛平整,并保持整潔無破損。

4、安全警示帶

1)、沿外架四周,每隔3層或10m設置20cm高安全警示帶(兼擋腳板),第一道設于第2層水平封閉層處。

2)、警示帶安裝于外架外立桿的內側,采用18mm厚木膠合板。警示帶外立面采用油漆刷成黑黃相間的色條,色條寬150mm。

5、橫向斜撐

1)、一字型、開口型雙排腳手架的兩端必須設置橫向斜撐,中間每隔6跨設置一道。

2)、高度在24m以下的封閉型雙排腳手架可不設橫向斜撐,高度在24m以上,除拐角應設置外,中間每隔6跨設置一道。

二、架體基礎

1、位于土層上的架體基礎采用墊木枋或墊10#槽鋼,墊層厚度≮100mm。

2、位于結構樓板上的架體基礎墊150×150的木膠合板(厚18mm)或者鋼板(厚5mm)上焊接高100mm直徑為55鋼管。

三、架體搭設要求

1、立桿

1)、立桿縱向間距1.5m,橫向間距0.8~1.0m,步距1.76m。

2)、立桿各接頭必須采用對接扣件對接,對接立柱上的對接扣件應交錯布置,相鄰兩個立柱接頭不應設在同步同跨內,同步內隔一根立桿的兩個相隔立柱接頭在高度方向錯開的距離不應小于600mm,各接頭中心距主節點的距離不應大于步距的1/3即600mm。

2、水平桿

1)、每一主節點處必須設置一根橫向水平桿,采用直角扣件扣緊在立桿上,該桿的軸線偏離主節點的距離不應大于 150mm。

2)、縱向水平桿設置在立桿的內側并采用直角扣件與立桿扣緊??v向水平桿設于橫向水平桿之上。

3、腳手板

1)、腳手板采用竹跳板鋪設,每2步一鋪設。

2)、腳手板應鋪設嚴密、牢固、平穩,腳手板兩端用10~14#鉛絲固定牢靠。

4、連墻件

連墻件必須采用剛性構件,架體與建筑結構的連接采用剛性連接。連墻件設置按下表要求設置。

5、剪刀撐

高度≥24米的雙排落地式外架、挑架和爬架均必須沿長度方向和高度方向連續設置剪刀撐,高度<24米的雙排落地式外架兩端分別自下至上設置剪刀撐一道,中間剪刀撐間距不大于15米,每道剪刀撐寬度不少于4跨6米,水平成角為 45度至60度,搭接長度不小于1米,三個旋轉扣均布固定。

6、外架平網

外架必須在作業層的下一層設置安全平網,安全平網要掛至建筑結構邊。

7、外架水平封閉層設置

外架每隔3層,且不大于10m設置一道水平封閉層。懸挑外架的第一道水平封閉層設于懸挑梁上;爬架的第一道水平封閉層設于底座上。落地式腳手架的的第一道水平封閉層設于建筑物第一層頂板標高位置處。

8、架體人行斜道

1)、人行斜道每跑寬度不得小于1m。

2)、當搭設運料斜道時,每跑寬度不得小于1.5m,坡度以1:6為宜。

3)、斜道兩側及平分處應設置護攔和擋腳板,人行通道板上釘防滑條,防滑條斷面尺寸20×30mm,宜采用木質材料,間距不大于300mm。

4)、人行斜道應在腳手架外立桿設置,每6m高度設置連墻桿兩根(即6×7.5m范圍內設置連墻桿2根)。

5)、斜道外立面設置連續剪刀撐。

9、外架防護棚

腳手架外臨街、通道、交叉作業等位置需要搭設外架防護棚,防護棚搭設符合墜落半徑的要求。

物體墜落半徑規定

根據最新規范GB/T3068-2008要求

一級高處作業:作業高度2-5m,墜落半徑為3m。

二級高處作業:作業高度5-15m,墜落半徑為4m。

三級高處作業:作業高度15-30m,墜落半徑為5m。

四級高處作業:作業高度30m以上,墜落半徑為6m。

安全通道防護棚搭設長度與物體墜落半徑成正比,在物體墜落半徑內,通道防護棚必須覆蓋物體墜落半徑范圍。

落地式外架基礎做法


外架水平防護


懸挑腳手架

1、架體形象

懸挑外架的警示帶設于懸挑型鋼的頂部,每懸挑一次設置一道;懸挑工字鋼刷黑黃相間油漆,尺寸同警示帶。其余同落地式腳手架。

2、架體懸挑層搭設

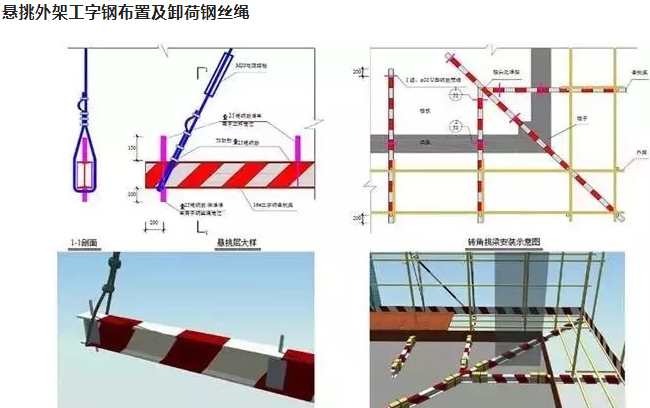

1)一次懸挑腳手架高度不宜超過20m。

2)型鋼懸挑梁宜采用雙軸對稱截面的型鋼。懸挑鋼梁型號及錨固件應按設計確定,鋼梁截面高度不應小于160mm。懸挑梁尾端應在兩處及以上固定于鋼筋混凝土梁板結構上。

錨固型鋼懸挑梁的U型鋼筋拉環或錨固螺栓直徑不宜小于16㎜;用于錨固的U型鋼筋拉環或螺栓應采用冷彎成型。

U型鋼筋拉環、錨固螺栓與型鋼間隙應用鋼楔或硬木楔楔緊。每個型鋼懸挑梁外端宜設置鋼絲繩或鋼拉桿與上一層建筑結構斜拉結。

鋼絲繩、鋼拉桿不參與懸挑鋼梁受力計算;鋼絲繩與建筑結構拉結的吊環應使用HPB235 級鋼筋,其直徑不宜小于20㎜。懸挑鋼梁懸挑長度應按設計確定,固定段長度不應小于懸挑段長度的1.25 倍。

型鋼懸挑梁固定端應采用2個(對)及以上U 型鋼筋拉環或錨固螺栓與建筑結構梁板固定,U 型鋼筋拉環或錨固螺栓應預埋至混凝土梁、板底層鋼筋位置,并應與混凝土梁、板底層鋼筋焊接或綁扎牢固。

預埋件錨固長度應符合現行國家標準《混凝土結構設計規范》GB50010中鋼筋錨固的規定。當型鋼懸挑梁與建筑結構采用螺栓鋼壓板連接固定時,鋼壓板尺寸不應小于100mm×10mm(寬×厚);當采用螺栓角鋼壓板連接時,角鋼的規格不應小于63mm×63mm×6mm。

型鋼懸挑梁懸挑端應設置能使腳手架立桿與鋼梁可靠固定的定位點,定位點離懸挑梁端部不應小于100mm。錨固位置設置在樓板上時,樓板的厚度不宜小于120mm。如果樓板的厚度小于120mm 應采取加固措施。

3)、桿件搭設及防護同前述落地式外架。


外架防護

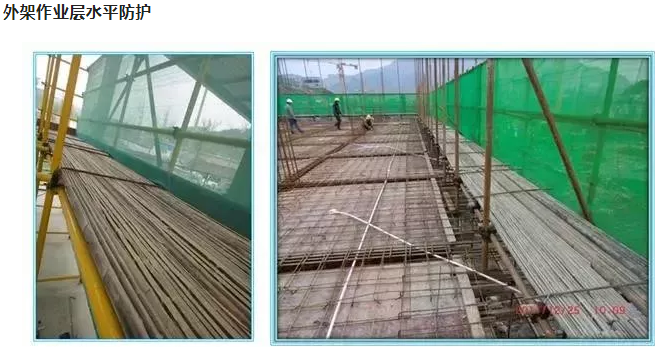

主體施工階段外架水平防護:

①主體結構施工階段的外腳手架每層均滿鋪腳手板,腳手板鋪至樓面邊緣,把外架與建筑物之間的空隙封閉。

②施工層、拆模層、第二層樓面應滿鋪腳手板,腳手板鋪至樓面邊緣。從二樓面起,每隔12m設置一道硬質材料的隔斷防護,并在兩層硬質防護中間部位張掛安全平網。非作業層樓面臨邊設防護欄。

③腳手板鋪設時嚴禁出現探頭板。腳手板端頭應用φ1.2mm鋅鐵絲固定在小橫桿上。

裝修施工階段外架水平防護:

①作業層應滿鋪腳手板,腳手板鋪至樓面邊緣。

②從二樓面起,豎向每隔12m設置一道硬質材料的隔斷防護,并在兩層硬質防護中間部位張掛安全平網。非作業層樓面臨邊設防護欄。

③腳手板鋪設時嚴禁出現探頭板。腳手板端頭應用φ1.2mm鍍鋅鐵絲固定在小橫桿上。
